TRAVAUX A LA CENTRALE HYDROELECTRIQUE DE NEUVILLE SUR AIN

Les travaux à la micro-centrale de Neuville Sur Ain se dérouleront du mois d' Avril au mois d'Octobre 2011.

Ces travaux consistent à remplacer  deux anciennes turbines par un groupe moderne à haut rendement(+10%).

Pour PPVA les pêches électriques se sont déroulées sans aucun problème.

De très beaux spécimens furent remis sur la partie amont de la rivière.

Nous remerçions tous les bénévoles qui ont participés.

  • Article dela mairie de Neuville Sur Ain

L es centrales hydroélectriques de Neuville sur Ain se situent à l'emplacement des anciens moulins des
comtes de Châteauvieux qui existaient déjà en 1310.
Au début du 19ème siècle, le fort développement des moulins de la famille Convert rendit l'énergie des
cours d'eau de Bresse insuffisante pour soutenir les besoins en force motrice que demandait la mouture du
grain à une échelle industrielle. C'est pourquoi les frères Convert construisirent une usine hydroélectrique à
Neuville sur Ain.
En 1946, la nationalisation de l'électricité priva la famille Convert de son réseau électrique. La centrale de
Neuville fut cependant épargnée car n'entrant pas dans le cadre des aménagements nationalisés.
Entre 1946 et 1971, les principaux moulins Convert brûlèrent. La famille Convert cessa ensuite son activité
meunière.
En 1989, une extension de l'« usine ancienne » a été mise en service. Cette extension offre une illustration
intéressante de l'évolution de la technique hydroélectrique.

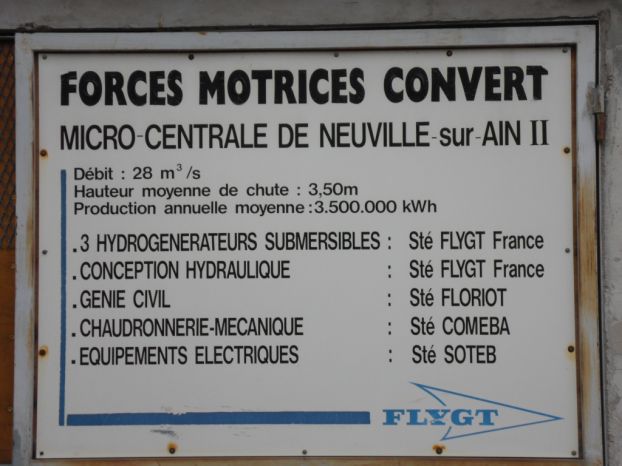

En 2011, la centrale ancienne datant de 1924 sera rénovée. Les 2 anciennes turbines seront remplacées par un
groupe moderne à haut rendement. La puissance sera augmentée d'environ 10 %.
Les travaux qui viennent de débuter se poursuivront jusqu'à la fin de l'année avec une mise en service envisagée
au plus tôt en novembre 2011.
Ces travaux consistent dans un premier temps à mettre hors d'eau les turbines. Pour se faire, deux batardeaux

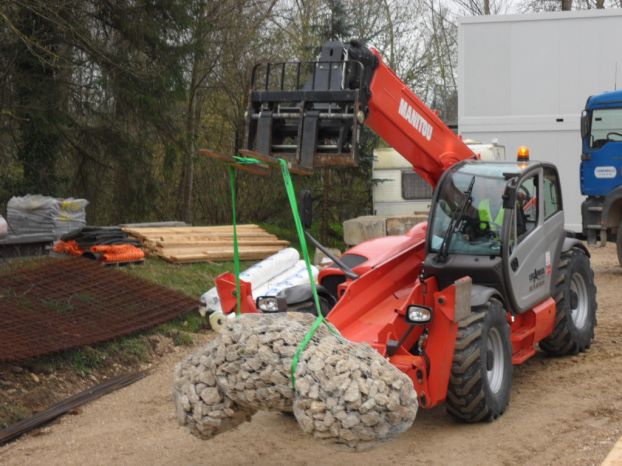

seront mis en place : un en amont et un en aval des turbines. Ces batardeaux seront réalisés au moyen de sacs

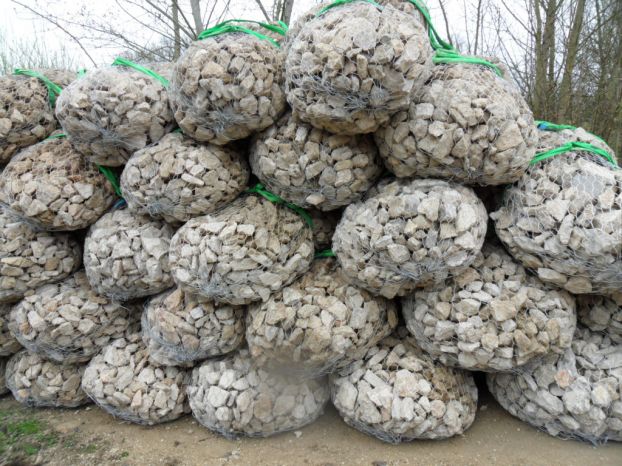

remplis de graviers de gros calibre (pas de risques de pollution en cas de rupture). Ces sacs disposés en forme
de pyramide seront recouverts d'une géomembrane afin de rendre le batardeau étanche. Cette géomembrane

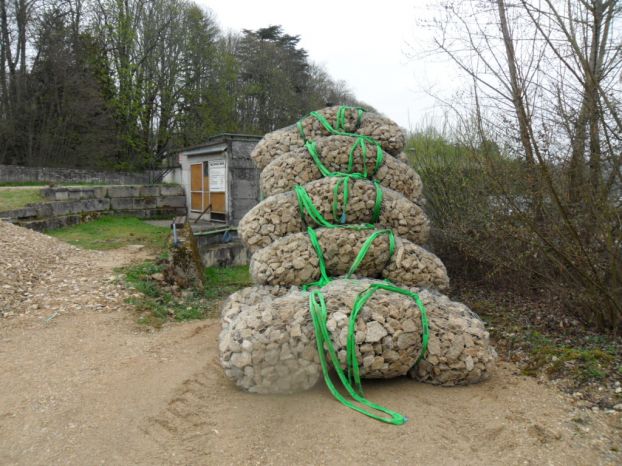

sera fixée aux murs du canal. Les batardeaux seront conçus de manière à résister et à protéger les installations
pour au moins une crue décennale. Une fois les batardeaux mis en place, un pompage sera effectué pour évacuer
l'eau. Quand il restera 1 m d'eau, une pêche électrique sera organisée pour récupérer le poisson piégé entre
les 2 batardeaux. Cette pêche électrique sera réalisée par la fédération de pêche et avec l'aide des sociétés de
pêche locales.
A la suite de ces opérations, le remplacement des turbines pourra avoir lieu. Les travaux se poursuivront dans
le bâtiment. Aucune intervention n'est prévue sur les canaux ou sur le barrage. L'ensemble de ces travaux se
déroule sur la propriété des Forces Motrices Convert.
Afin de mettre en place le batardeau aval et pour le retirer, le parking du champ de foire sera occupé par une
grue du 4 au 15 avril 2011 et fin octobre 2011. Nous vous remercions de votre compréhension pour la gêne
que ces travaux pourraient occasionner.
